# Перенос сроков

## Расположение страницы "Перенос сроков"

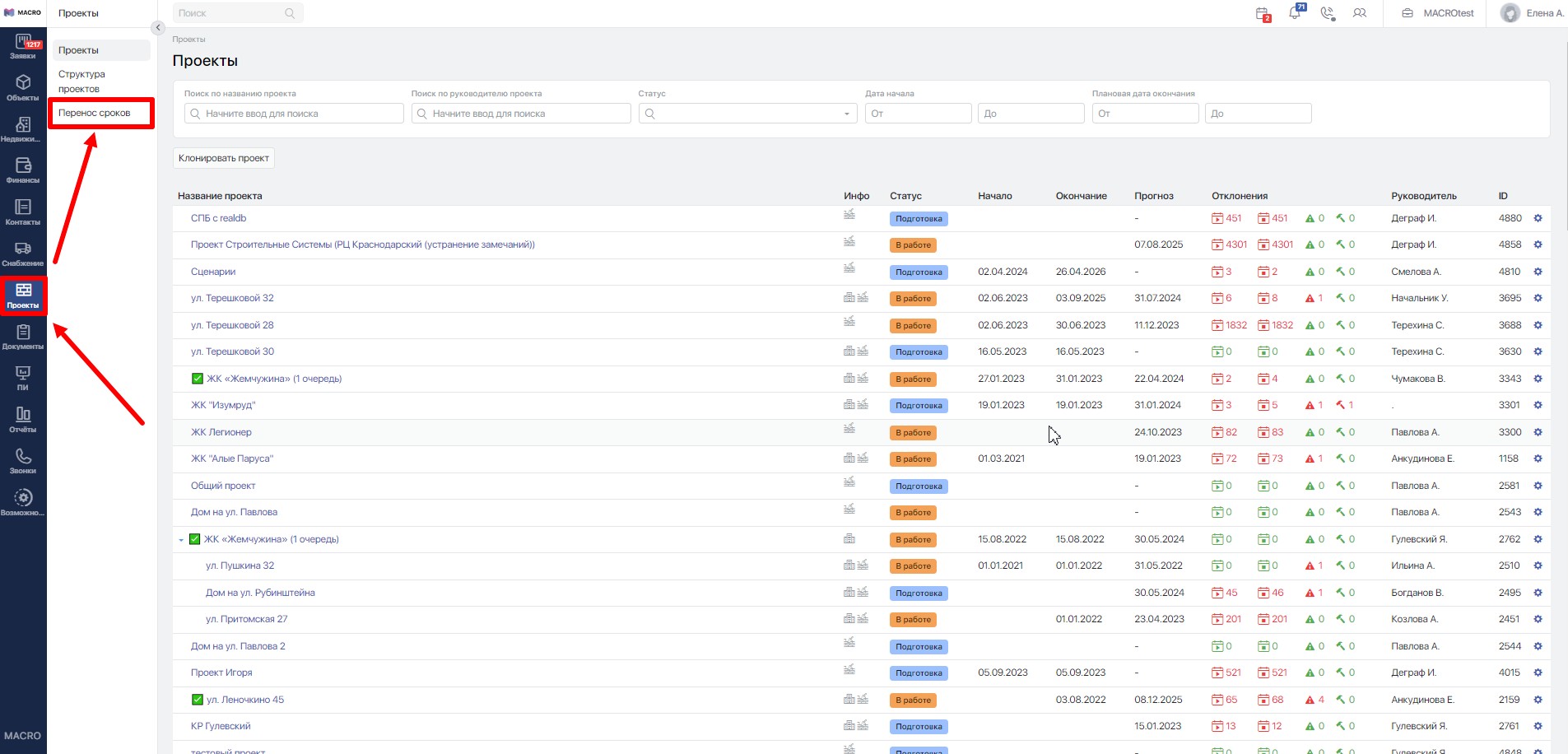

Нажмите на значок модуля <mark style="background-color:purple;">**Проекты**</mark> ( в виде кирпичной кладки) и в меню слева выберите <mark style="background-color:purple;">**Перенос сроков**</mark>

<figure><img src="https://2409287958-files.gitbook.io/~/files/v0/b/gitbook-x-prod.appspot.com/o/spaces%2FfkymnT1WRuXnrJRm6ZIO%2Fuploads%2FqZKu0JKzwhICjsrtQ2Kn%2F1.jpg?alt=media&#x26;token=c8c00c38-6eac-430e-a6ce-5104fe2fe96b" alt=""><figcaption></figcaption></figure>

## Меню фильтров

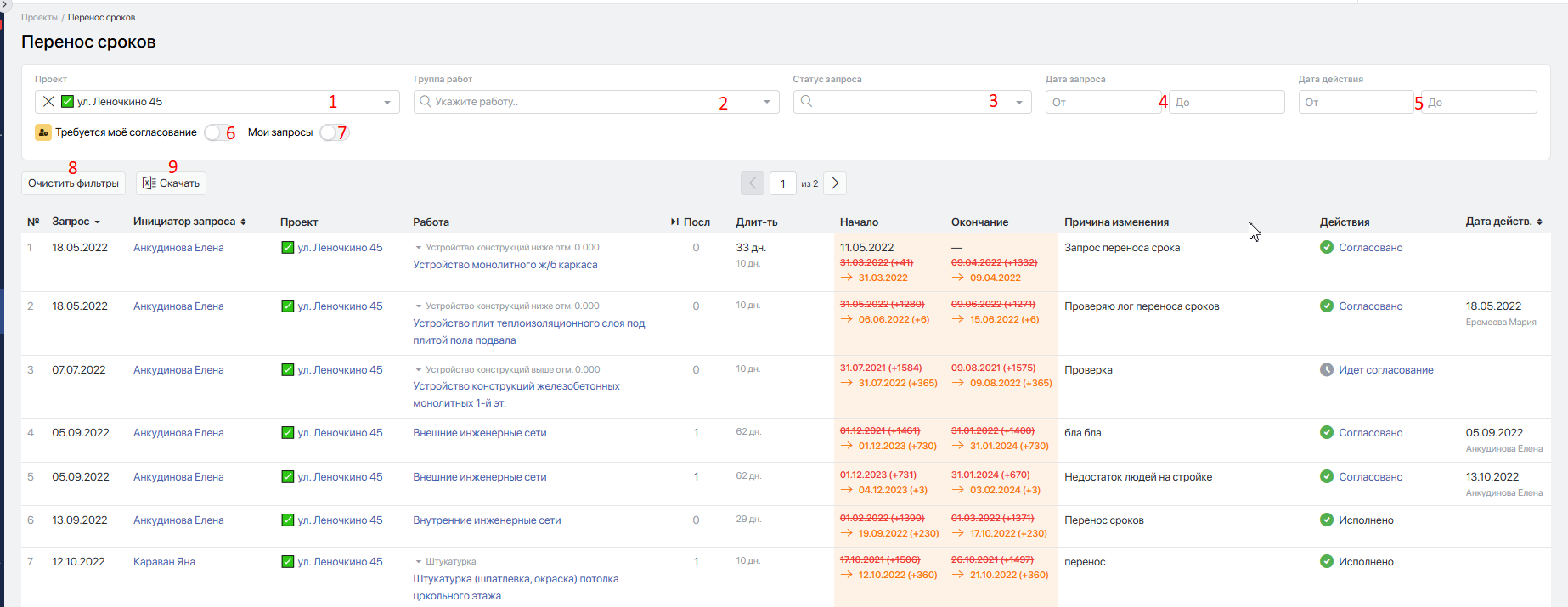

<figure><img src="https://2409287958-files.gitbook.io/~/files/v0/b/gitbook-x-prod.appspot.com/o/spaces%2FfkymnT1WRuXnrJRm6ZIO%2Fuploads%2FXquBBpDgmOL8M4fubQFp%2Fimage.png?alt=media&#x26;token=d0b9acc5-b729-41b8-bcfe-4b5249eb3cfd" alt=""><figcaption></figcaption></figure>

1. **Проект** — Сортировка запросов по проекту. Можно выбрать один или несколько проектов.
2. **Группа работ** — Сортировка по работе.

* &#x20;Можно ввести название работы вручную.
* Можно выбрать из раскрывающегося списка. Выбор из списка доступен после выбора проекта. Можно выбрать несколько работ.

3. **Статус запроса:**

* <mark style="background-color:blue;">**На согласовании**</mark>&#x20;
* <mark style="background-color:blue;">**Отклонено**</mark>&#x20;
* <mark style="background-color:blue;">**Исполнено**</mark> (без согласования)&#x20;
* <mark style="background-color:blue;">**Согласовано**</mark>

4. **Дата запроса** — сортировка по дате запроса от/до.
5. **Дата действия** — сортировка по дате действия (согласования, отмены и т.п.).
6. **Требуется мое согласование** — при включении настройки (индикатор загорится зеленым), отобразятся только те запросы, где требуется именно моё согласование.
7. **Мои запросы** — сортировка запросов, где пользователь — инициатор запроса на пролонгацию.
8. **`Очистить фильтры`** — сбрасывает все выбранные фильтры.
9. **`Скачать`** — скачивает список запросов на перенос сроков работ в соответствии с выбранными фильтрами в **Excel**.

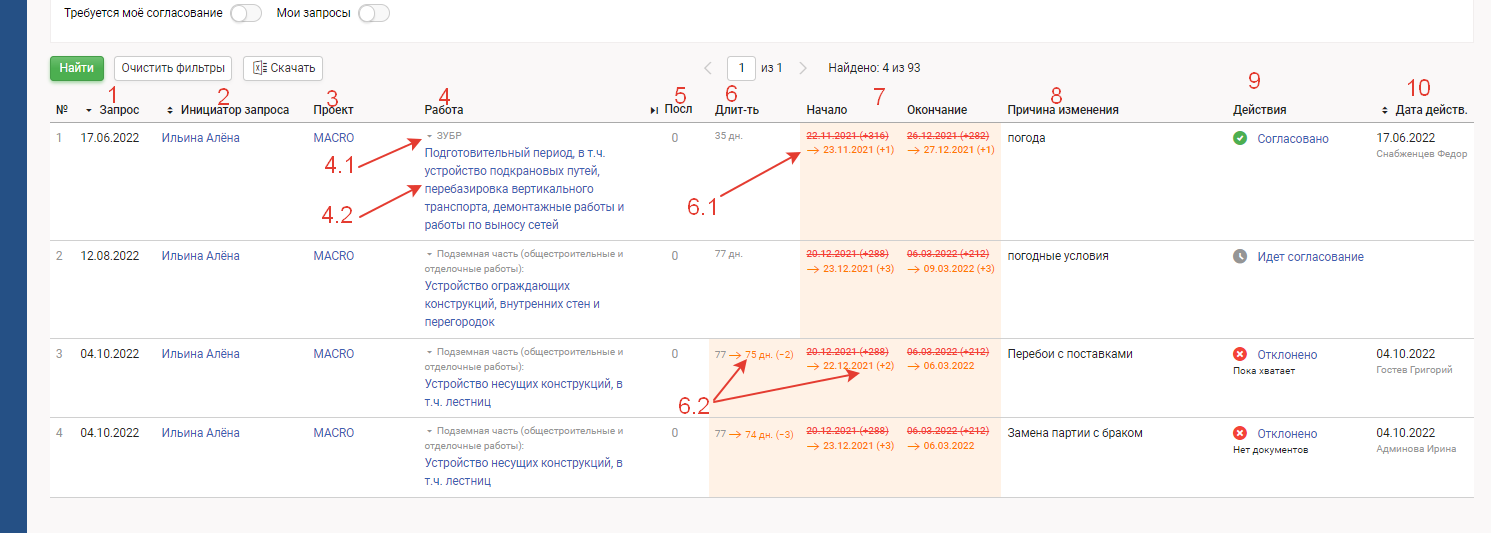

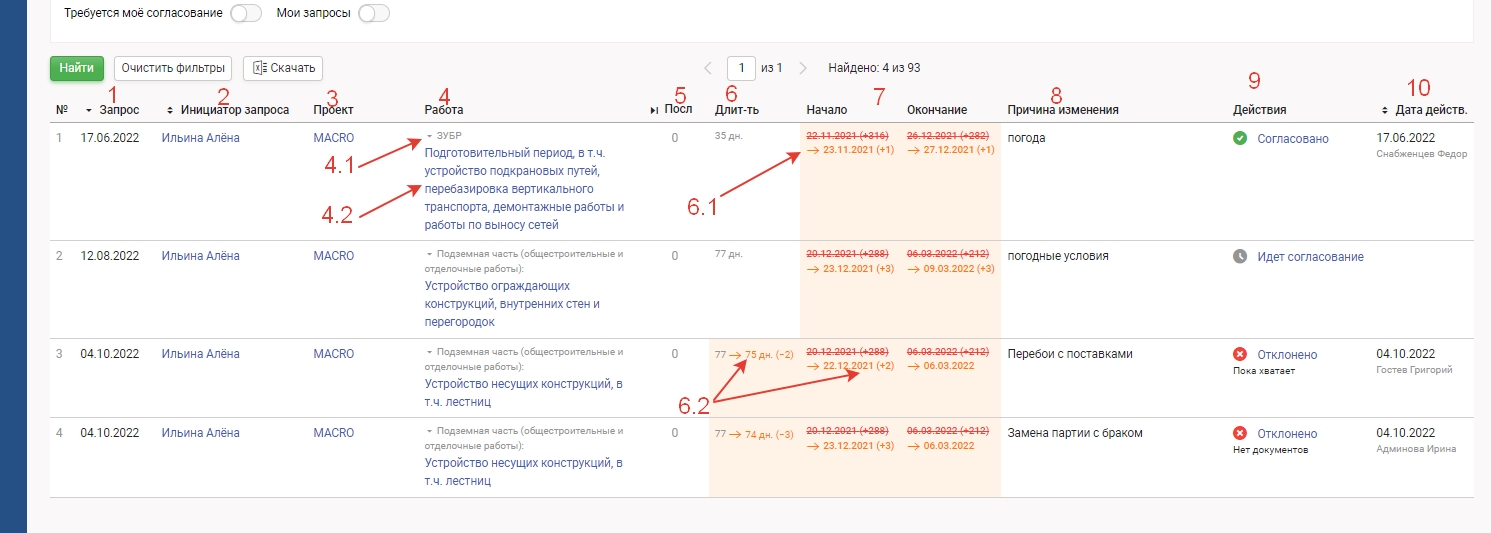

## Листинг переносов сроков

![](https://help.macrodigital.ru/upload/pages/manual/macroerp/stroika/442/2022-10-04_18-31-51_2.png)

1. <mark style="background-color:purple;">**Запрос**</mark> — дата отправки запроса. Можно отсортировать по возрастанию/убыванию.
2. <mark style="background-color:purple;">**Инициатор запроса**</mark> — сотрудник, отправивший запрос. Можно отсортировать по алфавиту: по возрастанию/в обратном порядке.
3. <mark style="background-color:purple;">**Проект**</mark> — проект, в рамках которого был отправлен запрос.
4. <mark style="background-color:purple;">**Работа**</mark> — работа, по которой запрошен перенос сроков.
   1. Группа работ, к которой относится работа с запрошенным переносом сроков.
   2. Работа, по которой запрошен перенос сроков.
5. <mark style="background-color:purple;">**Посл.**</mark> — номер строки работы‑последователя.
6. <mark style="background-color:purple;">**Длит-ть**</mark> — длительность работы в днях.
   1. Запрос на перенос сроков с сохранением длительности, но переносом даты окончания.
   2. Запрос на перенос сроков с сохранением даты окончания, но изменением длительности.
7. <mark style="background-color:purple;">**Начало/Окончание**</mark> — даты начала и окончания работ (зачёркнутые); изменения плановых дат, ожидающих согласования (оранжевые).
8. <mark style="background-color:purple;">**Причина изменения**</mark> — причина переноса сроков, указываемая при запросе переноса.

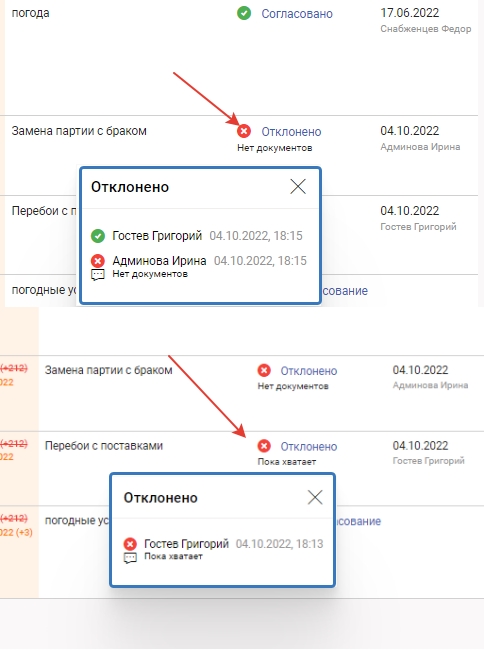

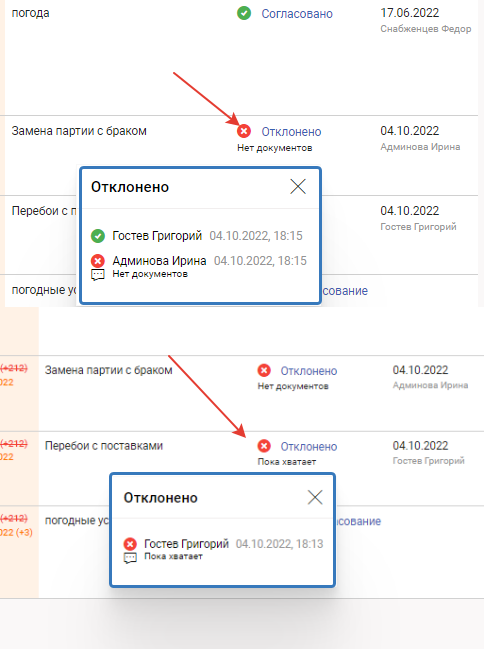

9. <mark style="background-color:purple;">**Действия**</mark> — согласование/отмена переноса сроков, процесс согласования.

При нажатии появляется окно действий с указанием сотрудника, даты согласования/отмены и комментария при отмене переноса сроков.

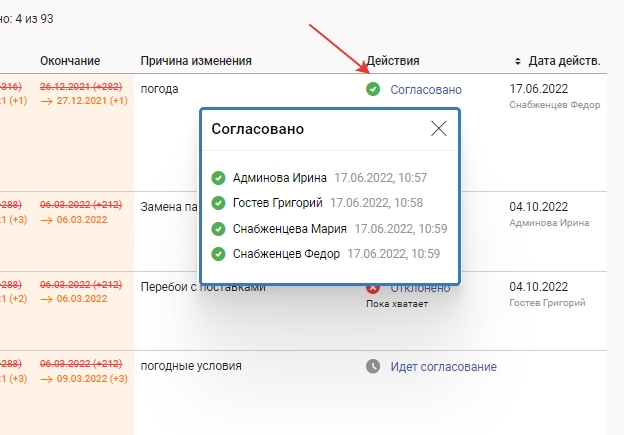

* <mark style="background-color:blue;">**Согласовано**</mark>

![](https://help.macrodigital.ru/upload/pages/manual/macroerp/stroika/442/2022-10-04_19-01-37_2.png)

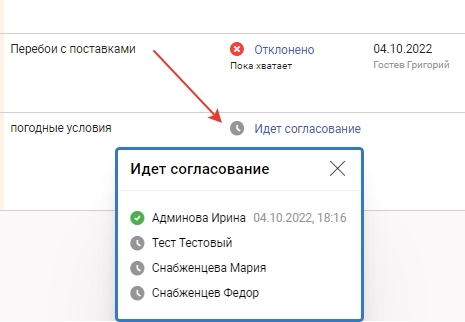

* <mark style="background-color:blue;">**Согласование**</mark>

![](https://help.macrodigital.ru/upload/pages/manual/macroerp/stroika/442/2022-10-04_19-04-31.png)

* <mark style="background-color:blue;">**Отмена переноса срока**</mark>

![](https://help.macrodigital.ru/upload/pages/manual/macroerp/stroika/442/2022-10-04_19-02-06.png)

10. <mark style="background-color:purple;">**Дата действ.**</mark> — дата действия последнего согласователя и его фамилии и имени. Можно отсортировать по дате по возрастанию/убыванию.


---

# Agent Instructions: Querying This Documentation

If you need additional information that is not directly available in this page, you can query the documentation dynamically by asking a question.

Perform an HTTP GET request on the current page URL with the `ask` query parameter:

```
GET https://docs.macrodigital.ru/manual/macroerp/stroika/perenos_srokov.md?ask=<question>
```

The question should be specific, self-contained, and written in natural language.
The response will contain a direct answer to the question and relevant excerpts and sources from the documentation.

Use this mechanism when the answer is not explicitly present in the current page, you need clarification or additional context, or you want to retrieve related documentation sections.
