Редактор графика

Где находится

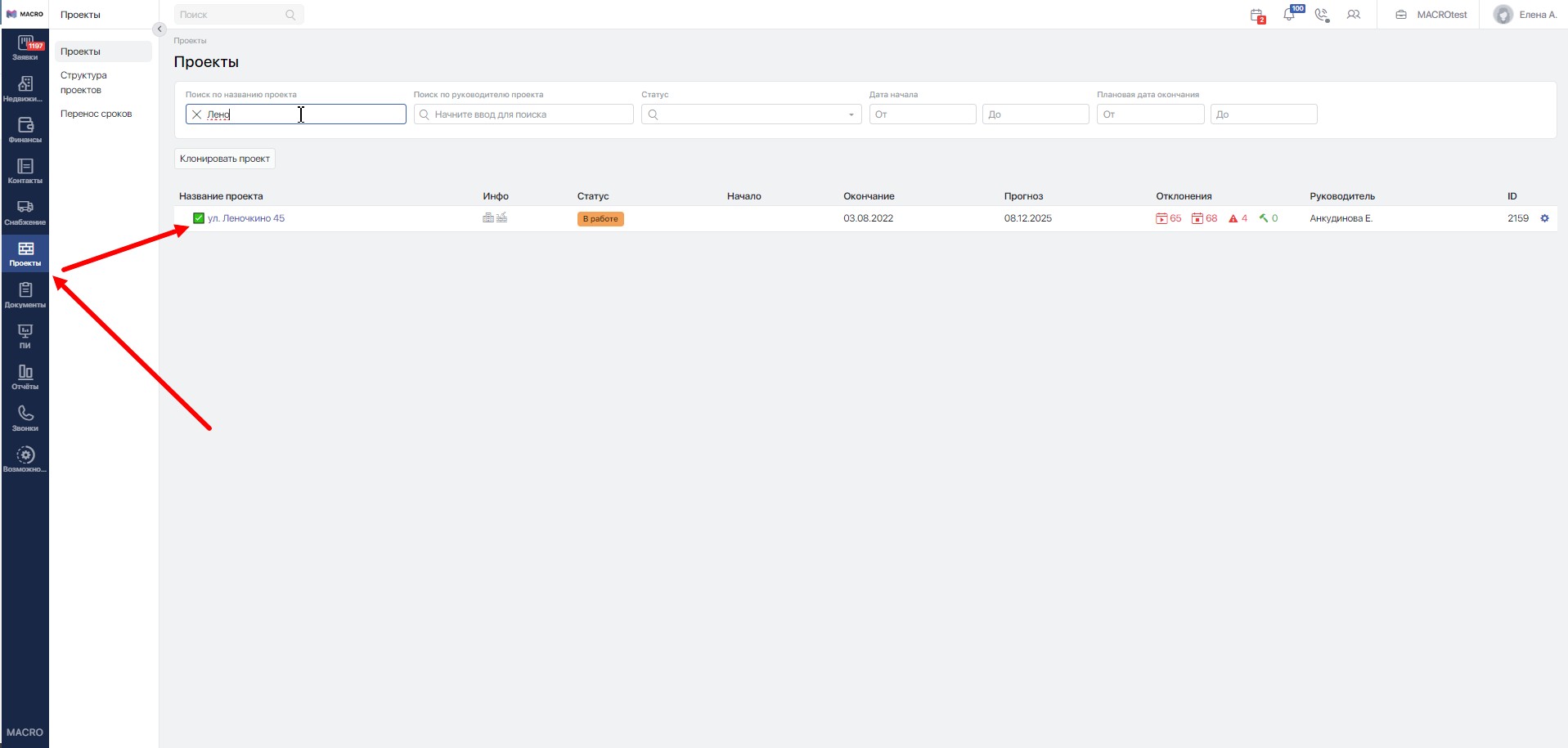

Перейдите в модуль "Проекты" и выберите проект, нажав на его название.

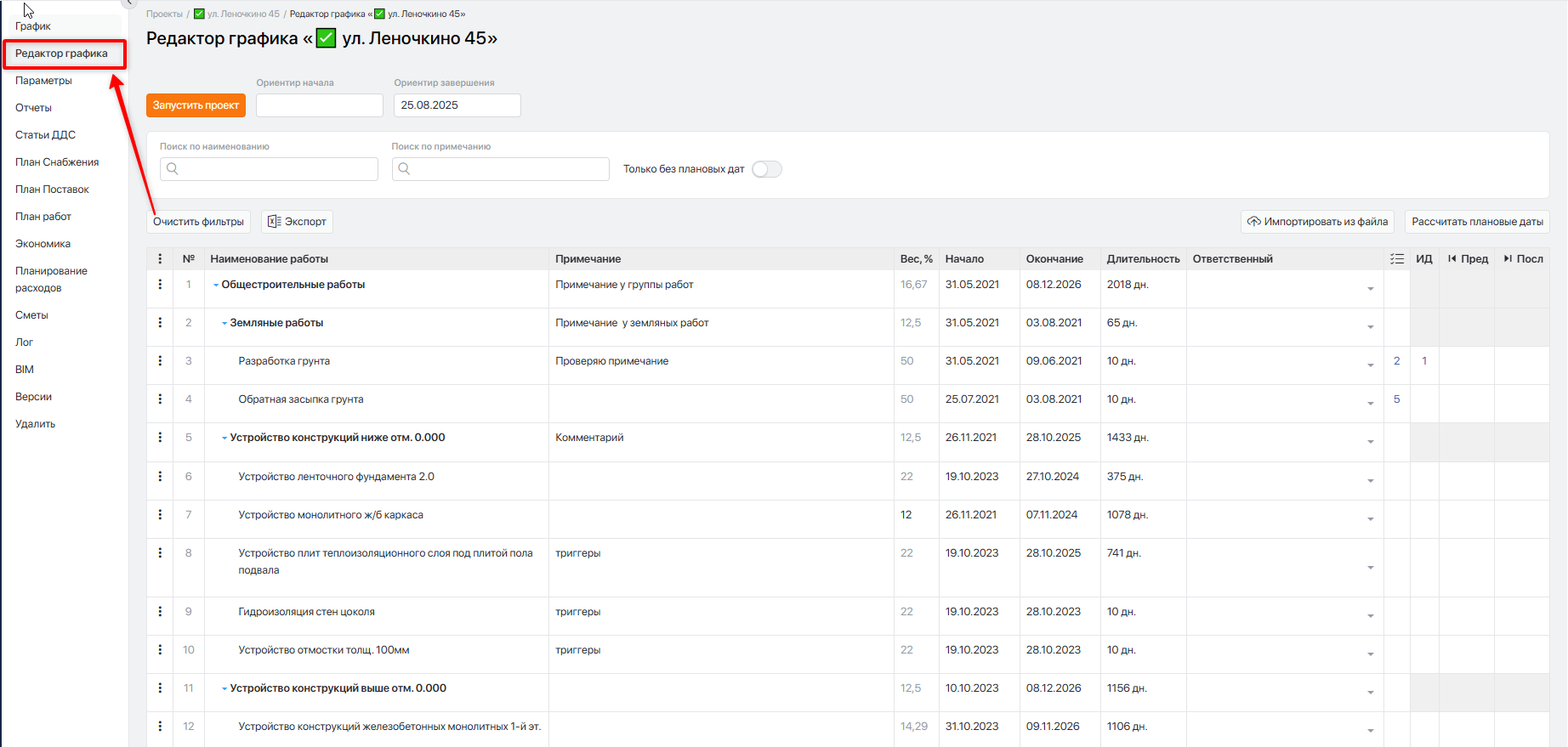

В меню слева выберите "Редактор графика".

Обозначения в редакторе графика

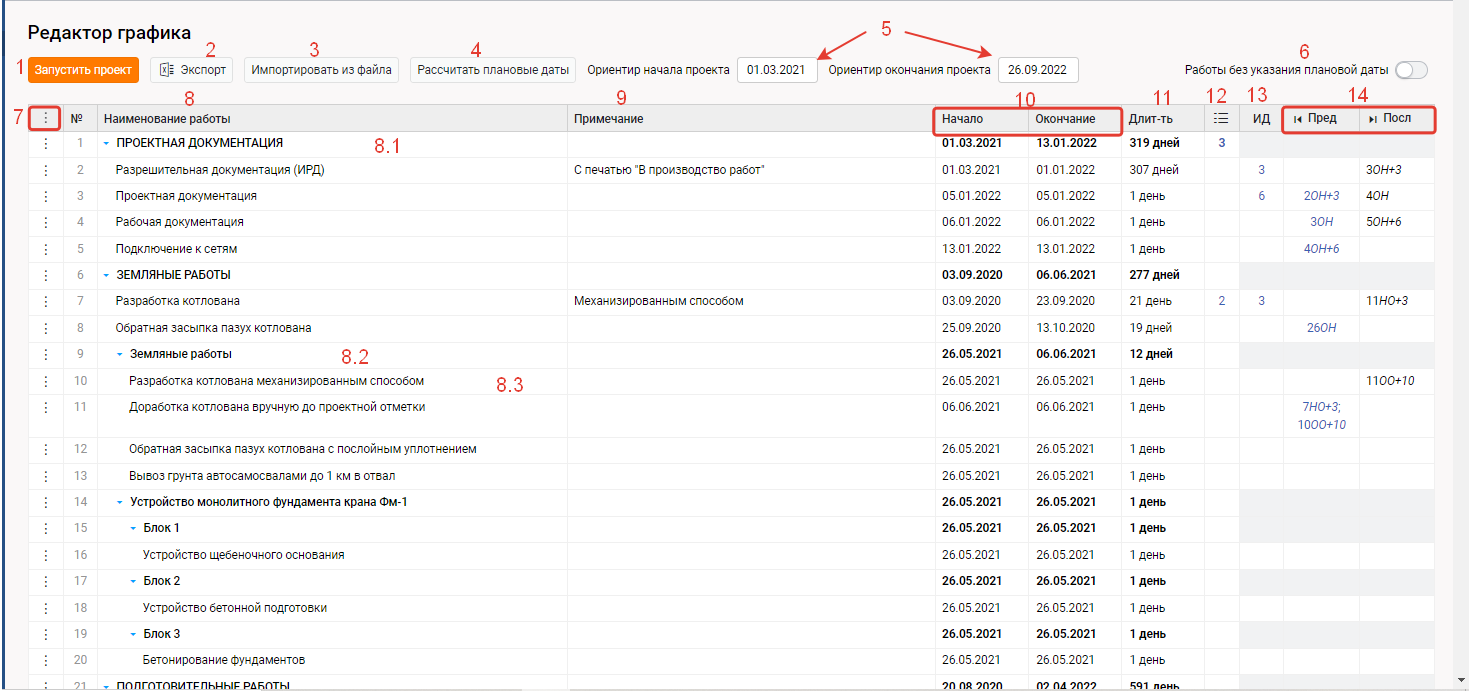

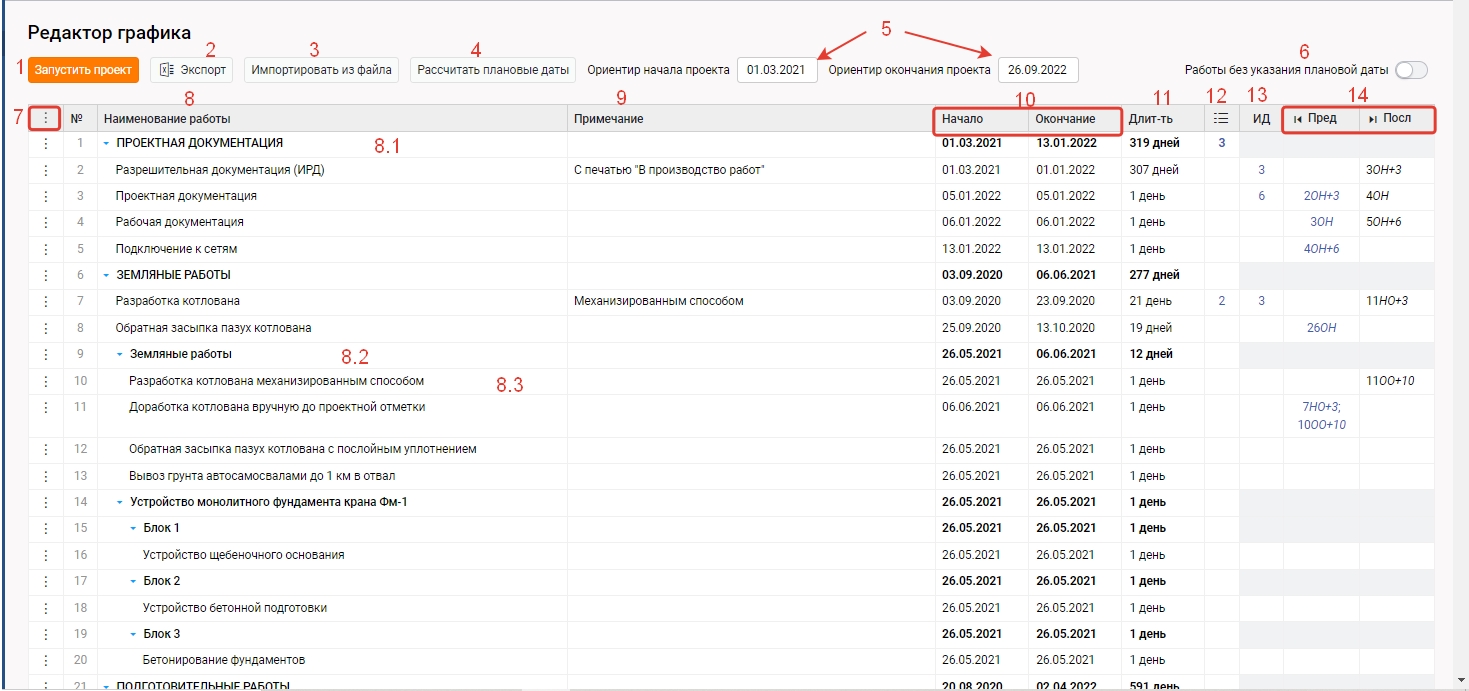

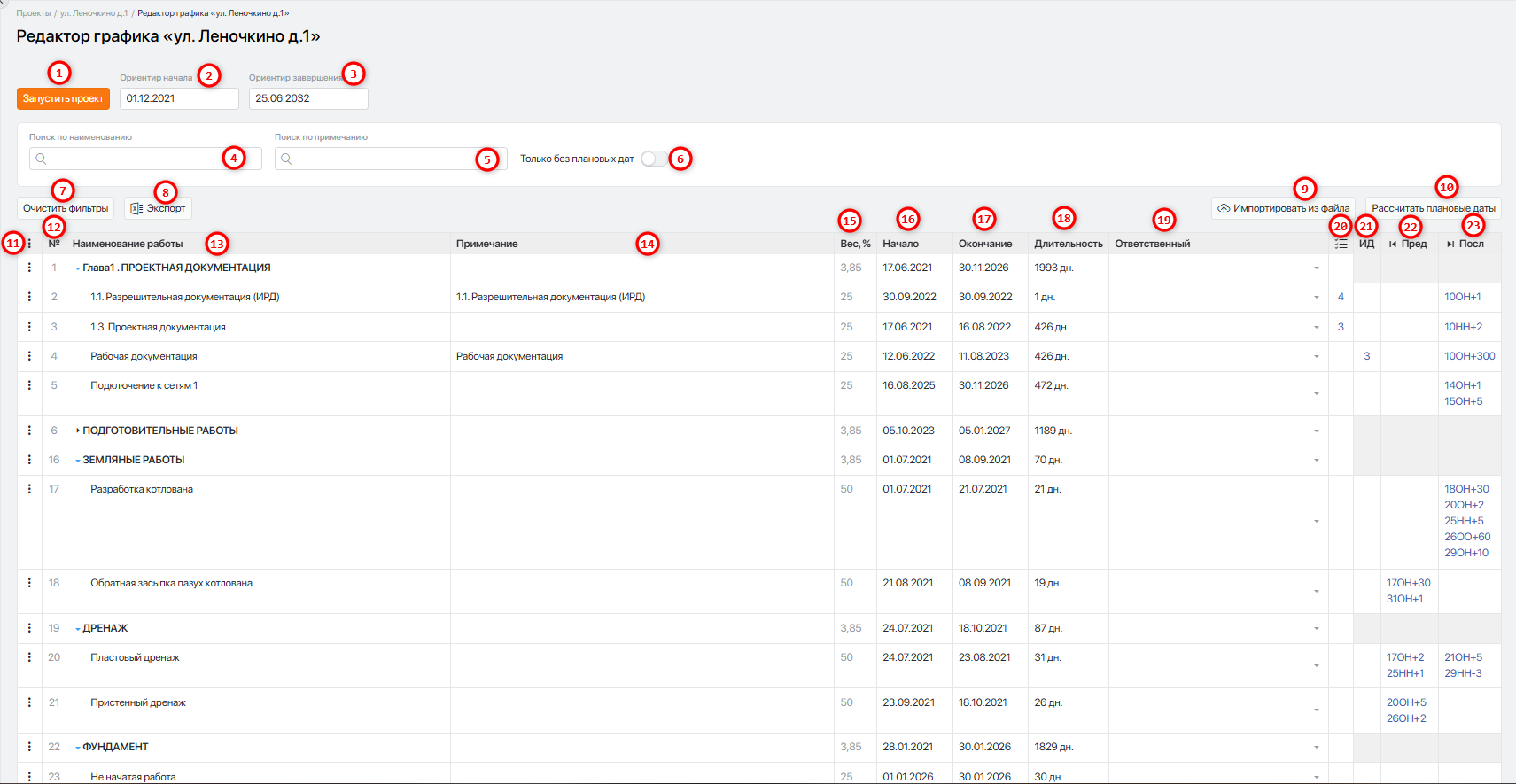

1. Запустить проект - нажмите для запуска проекта

2. Экспорт - можно скачать график строительства

- Скачать (XLS) - Скачать архив (zip)

3. Импортировать из файла - загрузка заполненного шаблона ГПР в систему

4. Рассчитать плановые даты - при использовании данного инструмента, все внесенные руками изменения, в даты ГПР, после нажатия кнопки "Рассчитать плановые даты", все даты будут выставлены в соответствии с указанными связями (т.е. ручные правки будут отменены).

5. Ориентиры начала проекта / окончания проекта - выставляются вручную

6. Работы без указания плановой даты - при включении данной настройки (переключатель загорится зеленым) отобразятся только работы, у которых не указаны плановые даты

7. "Три точки" - меню действий для редактирования графика

8. Наименование работы в графике - список работ и групп работ в графике

8.1. Наименование группы работ. Выделяется жирным шрифтом

8.2 Наименование подгруппы работ, так же выделяется жирным шрифтом

8.3 Наименование работы

9. Примечание - комментарий к работе/группе работ, отображается в запущенном графике

10. Даты начала / окончания работ. Можно выставить несколькими способами:

- Ввести дату начала и длительность. Дата окончания рассчитается автоматически - Ввести дату начала и дату окончания. Длительность рассчитается автоматически - Щелкнуть по ячейкам и выбрать даты из календаря - Ввести даты начала/ окончания у первой работы, у всех остальных проставить длительность, задать связи и все остальные даты рассчитаются автоматически - Заполнить шаблон графика работами и датами, загрузить в систему и вся информация автоматически отобразится

11. Длительность - сколько дней запланировано на выполнение данной работы

12. Чек-лист - Отображается количество внесенных пунктов в чек-лист

13. ИД - в данном инструменте заносятся реестры исполнительной документации, лабораторного и геодезического контроля. Отображается количество позиций по всем реестрам

14. Пред / Посл - инструмент для расстановки связей работ. Отображаются аббревиатуры типов связей, а также количество дней запаздывания. Подробнее

Типы связей:

  1. ОН - Работа начнется после окончания другой работы;

  2. НО - Работа окончиться после начала другой работы;

  3. ОО - Работа окончится после окончания другой работы;

  4. НН - Работа начнется после начала другой работы.

Last updated
