Редактор связей ГПР
Алгоритм и правила расчета смотреть в инструкции: 3.1.3 Алгоритм расчета связей ГПР
В окне редактора графика в таблице работ присутствуют данные:
1. Предшественники и последователи, в колонке предшественник отображается значение выставленной связи, а в колонке последователь автоматически присваивается связь работе, которая выставлена предшественником.
2. Ориентировочная дата начала проекта, в случае, когда в ГПР не выставлены плановые даты начала и окончания, то расчет будет произведен от даты, указанной в этом поле;
3. Начало, окончание, длительность - ключевые поля на основании данных, которых будет произведен расчет, при этом обязательным является заполнение длительности.
Применяемые типы связей:
ОН - Работа начнется после окончания другой работы;
НО - Работа окончиться после начала другой работы;
ОО - Работа окончится после окончания другой работы;
НН - Работа начнется после начала другой работы.
Пример обозначения выставленной связи: 2 ОН +5 где:
2 – это номер работы, которой предшествует текущая работа,
ОН – это тип связи,
+5 – это опережение/запаздывание расчета даты
При этом, в случаях когда выставлена классическая связь ОН - работа начнется после окончания другой работы, и не выставлено запаздывание/отставание (= 0 дней), то такая связь отобразиться в графике в виде номера работы предшественника.
Для того, чтобы выставить связь в строке работы, к которой выставляете связь наведите на ячейку в колонке "Пред", появится знак +, нажмите на него

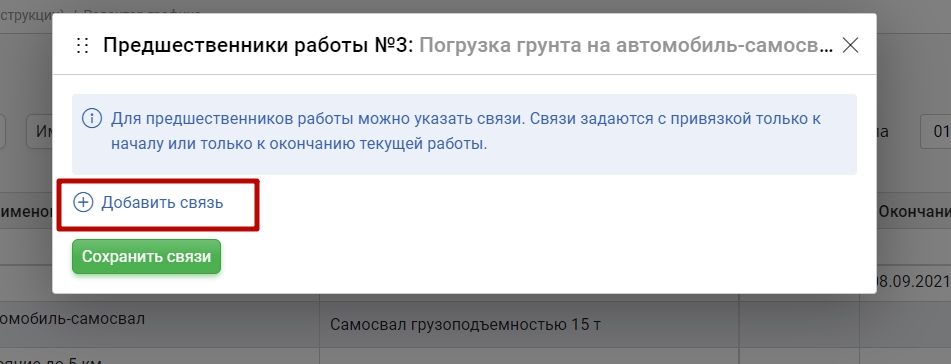

При нажатии на + поверх графика появляется окно, чтобы добавить связь, нажмите кнопку "Добавить связь" (Добавлять можно несколько связей к одной работе, для этого для каждой последующей связи нажимайте кнопку "Добавить связь").

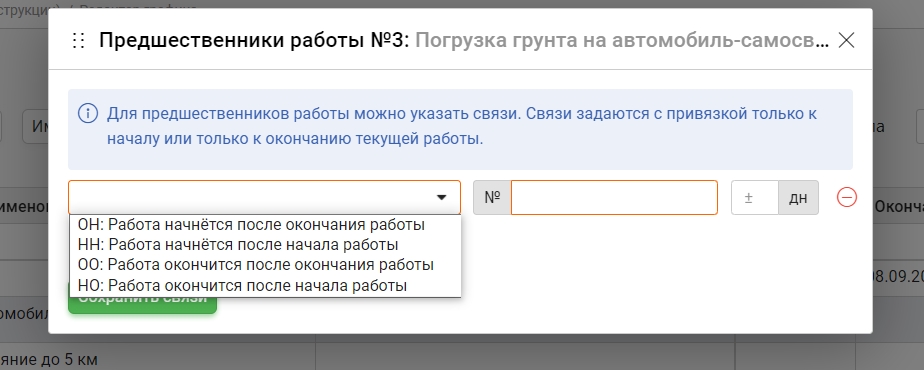

При добавлении связи из выпадающего списка выберете тип связи
4. Далее необходимо выбрать предшественника (работу, от которой зависит текущая), при этом при выборе работы в поле высветиться ее наименование как подсказка правильности выставления номера. Также для удобного поиска номера нужной работы при прокручивании колесика мыши прокручивается задний фон (список работ ГПР).
5. Выставите опережение или запаздывание, чтобы выставить запаздывание перед количеством поставьте знак минус, если поле останется пустым, то запаздывание/опережение будет равно ноль;
6. Для удаления связи нажмите значок минус;
7. Чтобы сохранить введенные данные нажмите кнопку "Сохранить связи", после этого окно закроется.
В случае необходимости удаления какой-либо работы сначала необходимо удалить связи из последователей, в противном случае работа не удаляется, система выдает ошибку.
После выставления связей в графике в соответствии с ними происходит заполнение плановых дат начала и окончания
Когда вы встаете на дату начала/окончания работы в качестве подсказки в связях подсвечиваются работы, которые зависят от текущей
В примере видно, что у работы 7 в дате окончания появился предупреждающий значок, при наведении на него, всплывает подсказка, что согласно расчета, данная работа должна быть окончена после даты указанной зеленым (зеленым выделена расчётная дата, согласно выставленных связей), появление этого значка всегда сигнализирует о том, что на текущий момент график не корректный и существуют противоречия в выставленных связях и датах.
Пользователь самостоятельно принимает решение о необходимости корректировки.
Есть два пути корректировки данной ситуации:
- Изменение плановой даты окончания
- Изменение плановой даты начала

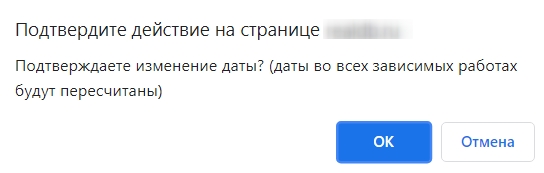

При попытке изменить руками дату начала или окончания, система запросит подтверждение
В случае изменения даты окончания, на ту, что является расчетной, автоматически измениться длительность работы (Это единственный сценарий, когда может автоматически измениться длительность работы), а также произойдет изменения дат в последующих работах.
В случае изменения даты начала длительность работы изменена не будет, а даты всех последующих работ будут пересчитаны.
Last updated
