Внесение веса работ

Поскольку разные работы имеют разный вклад в расчёт готовности проекта, в систему добавлен параметр «Вес работы». Вес может быть задан в диапазоне от 0 до 100; он помогает определить значимость работы относительно проекта и корректно рассчитывать его готовность.

Доступы

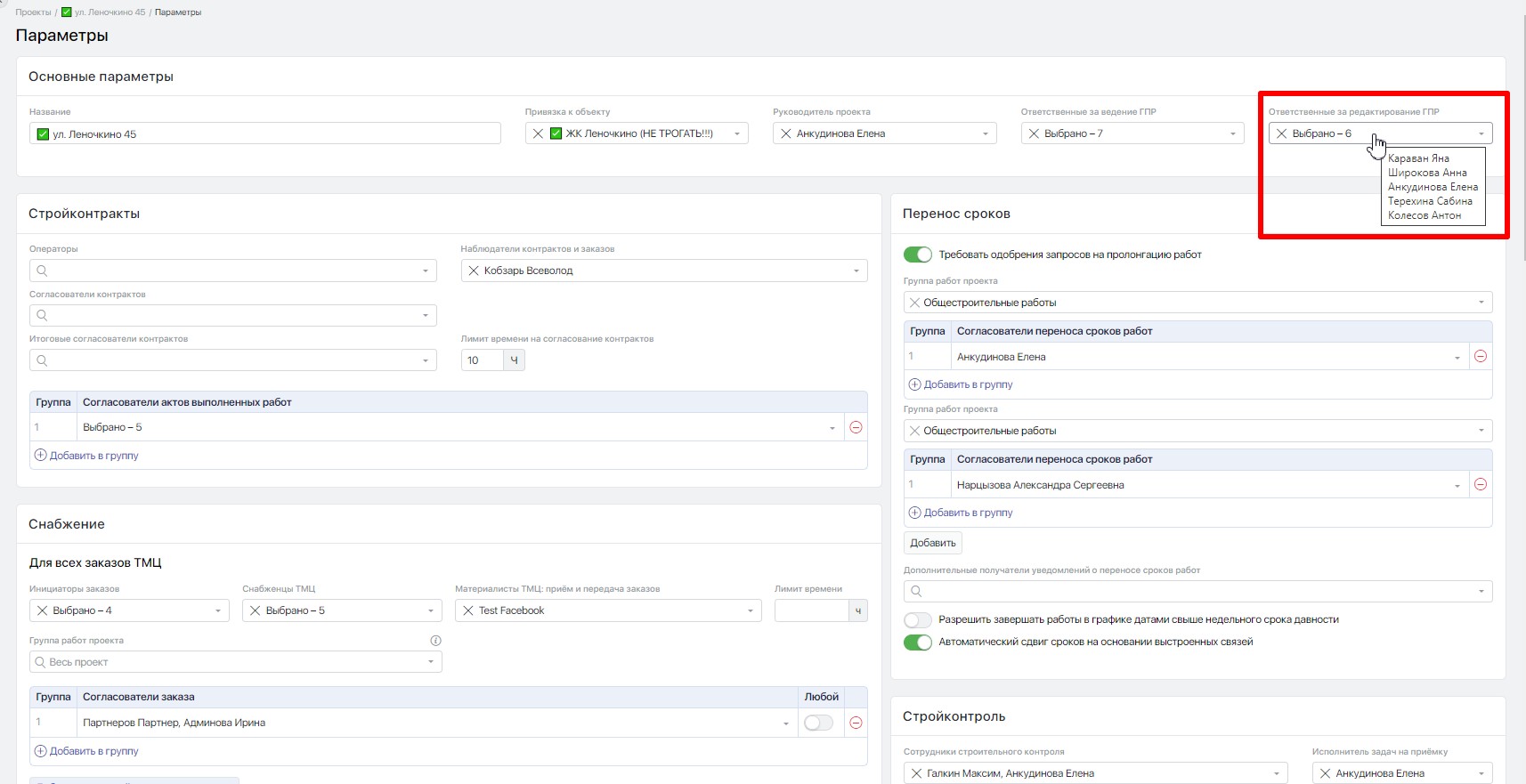

Внесение значения веса для работ доступно только пользователям, указанным в параметрах проекта в настройке Ответственные за редактирование ГПР.

Задание значения «Вес» у работы

В режиме редактирования графика доступен столбец «Вес» для внесения значений.

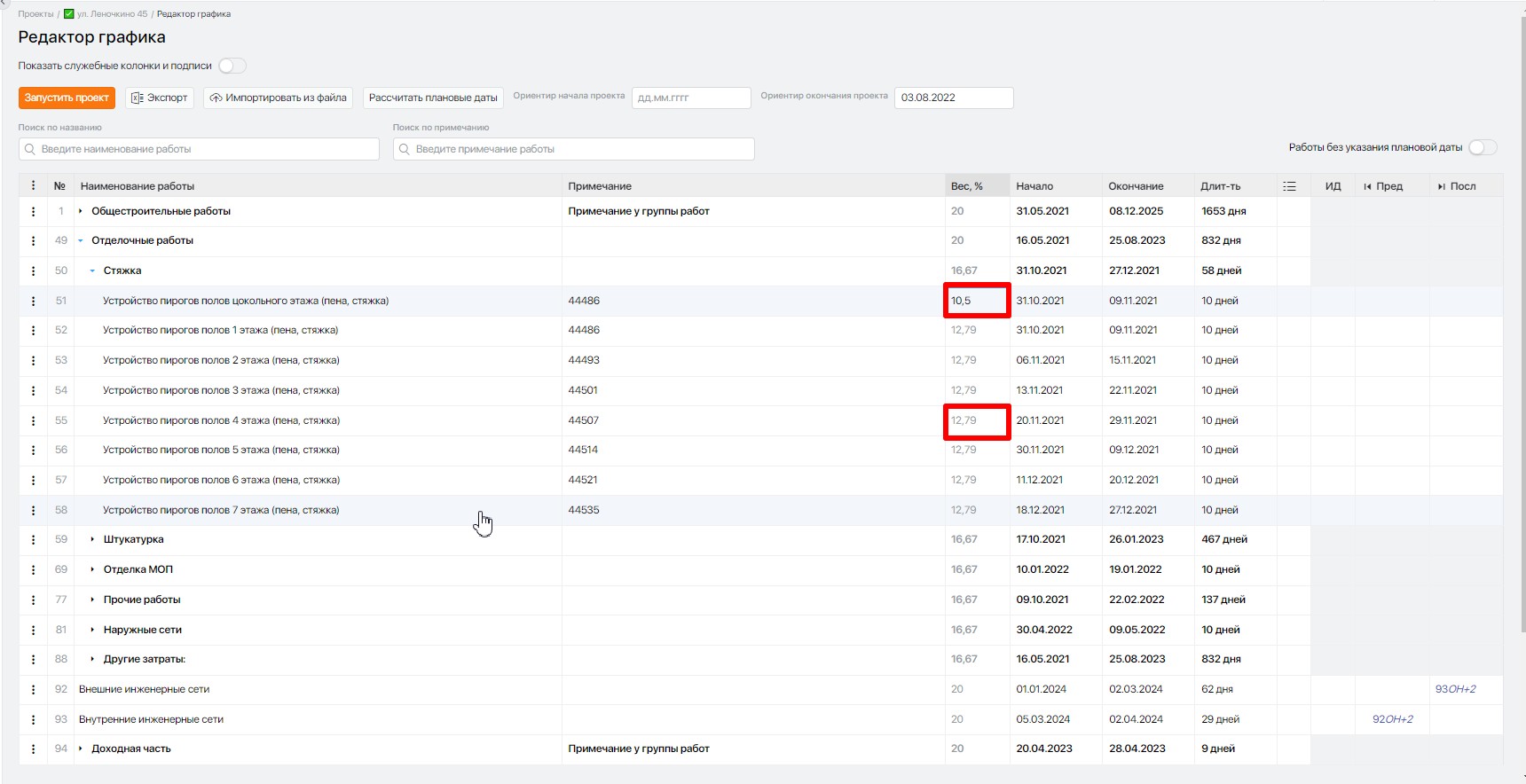

При создании графика система распределяет веса по всем работам/группам работ равномерно; значения можно изменять. При изменении значения в любой ячейке система автоматически пересчитает веса работ/групп работ на этом уровне.

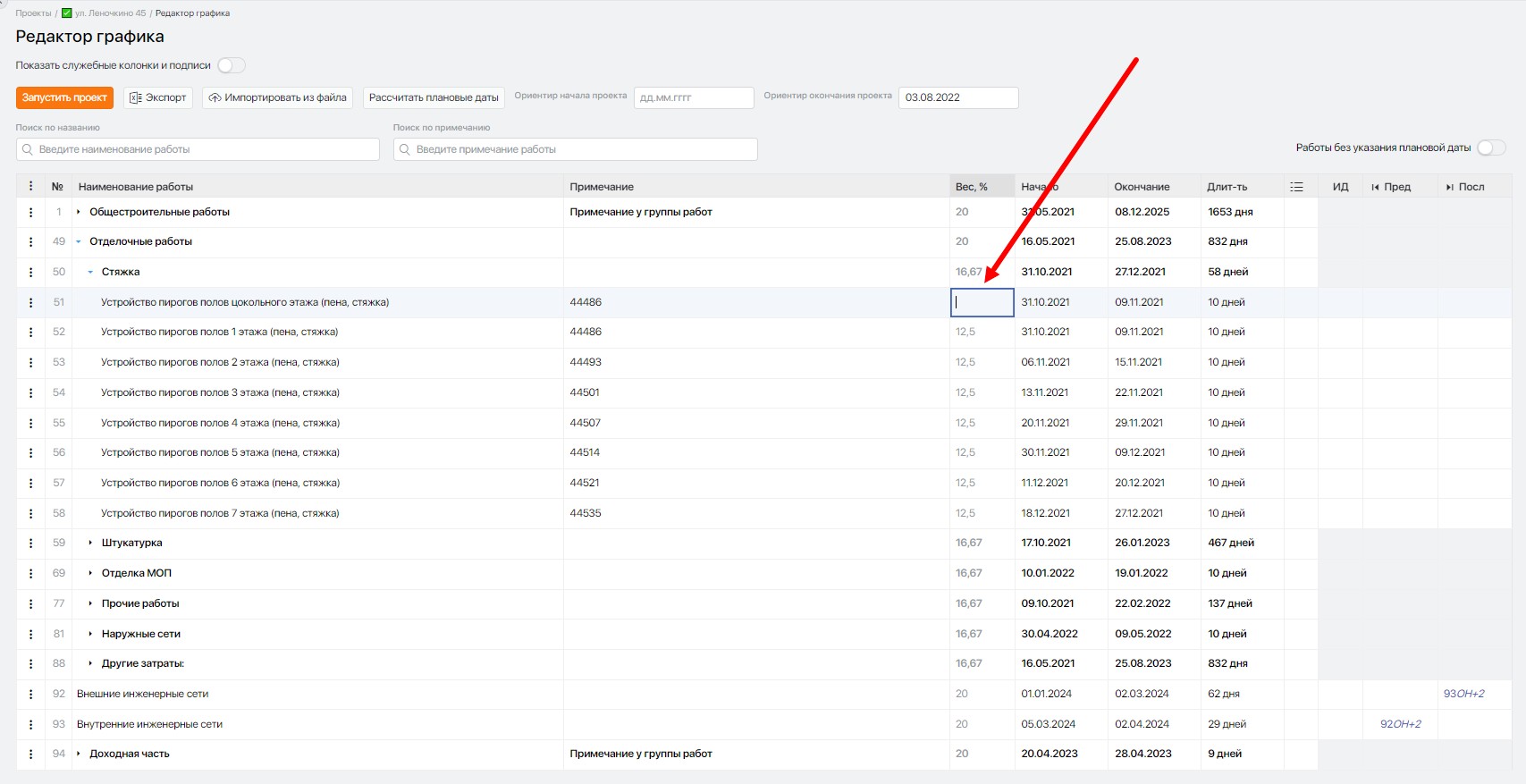

Чтобы задать вес работы, дважды щёлкните левой кнопкой мыши по ячейке нужной работы. Ячейка перейдёт в режим редактирования и появится знак «|», указывающий, что вы можете изменить значение.

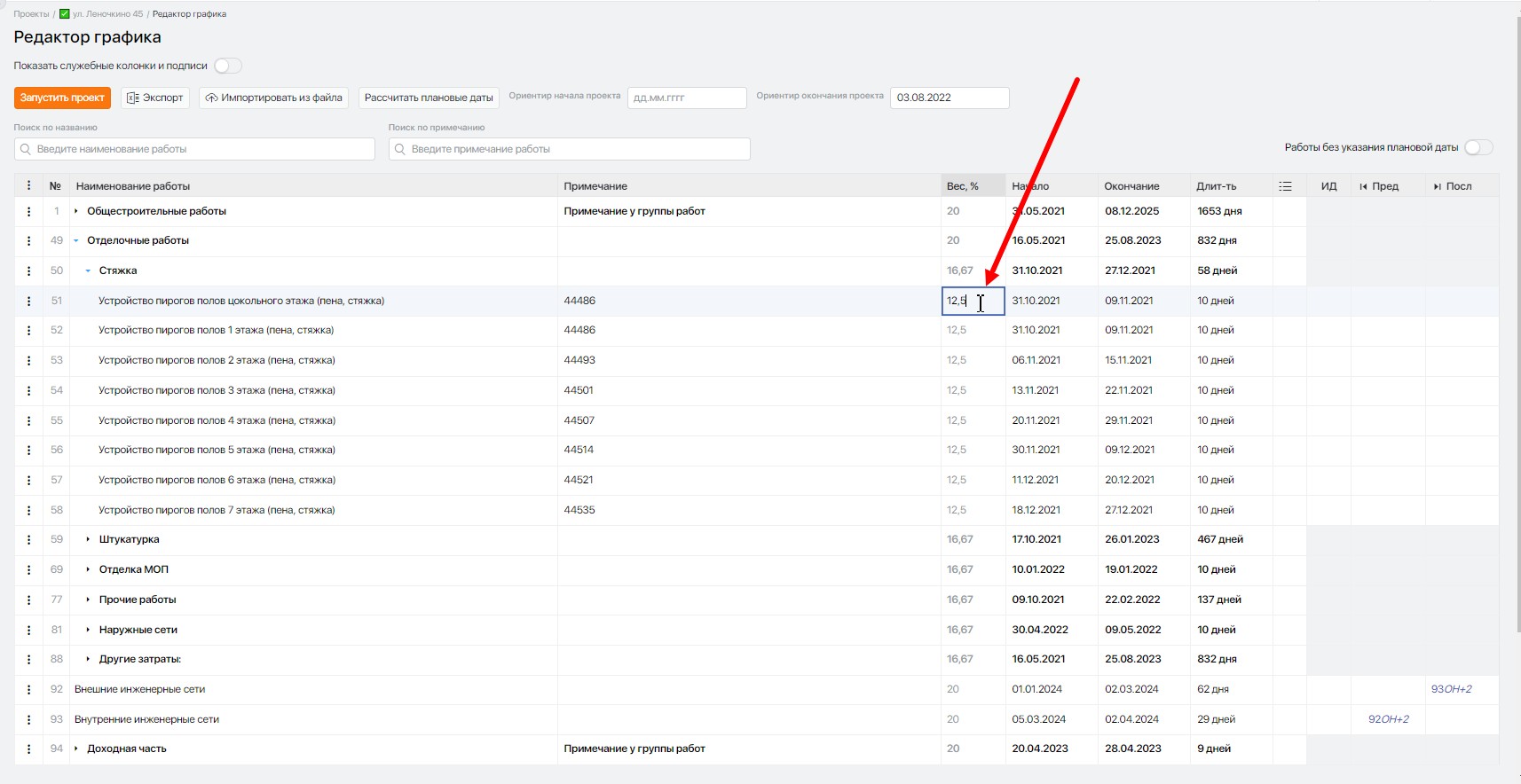

Удалите текущее значение и введите новое. Допускается указание значения от 0 до 100; на одном уровне работ/групп суммарный вес не должен превышать 100. Для применения введённого значения нажмите либо левой кнопкой мыши в любое другое место на экране, либо нажмите на клавиатуре клавишу «Enter».

Обращаем внимание: после изменения значения система автоматически перераспределит вес у тех работ, где он был рассчитан автоматически, а не задан пользователем вручную.

Расчёт происходит по формуле:

(100 − сумма весов, заданных вручную) / количество работ, у которых вес рассчитан автоматически.

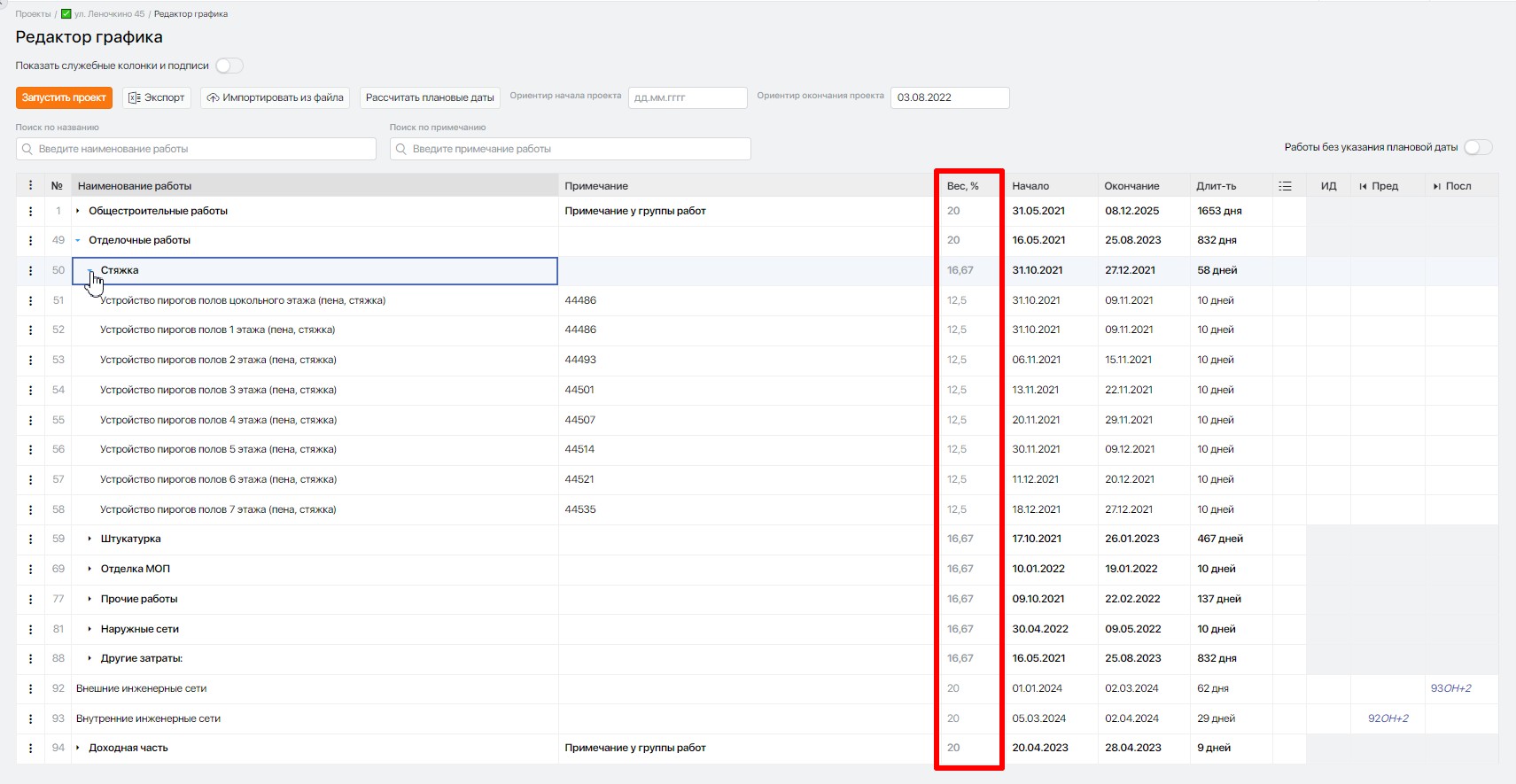

Для пользователей также есть визуальное отличие значений заданных вручную и рассчитанных автоматически. Веса, заданные пользователем, выводятся чёрным цветом; рассчитанные системой — серым.

Визуальное отличие веса введенного пользователем и рассчитанного системой

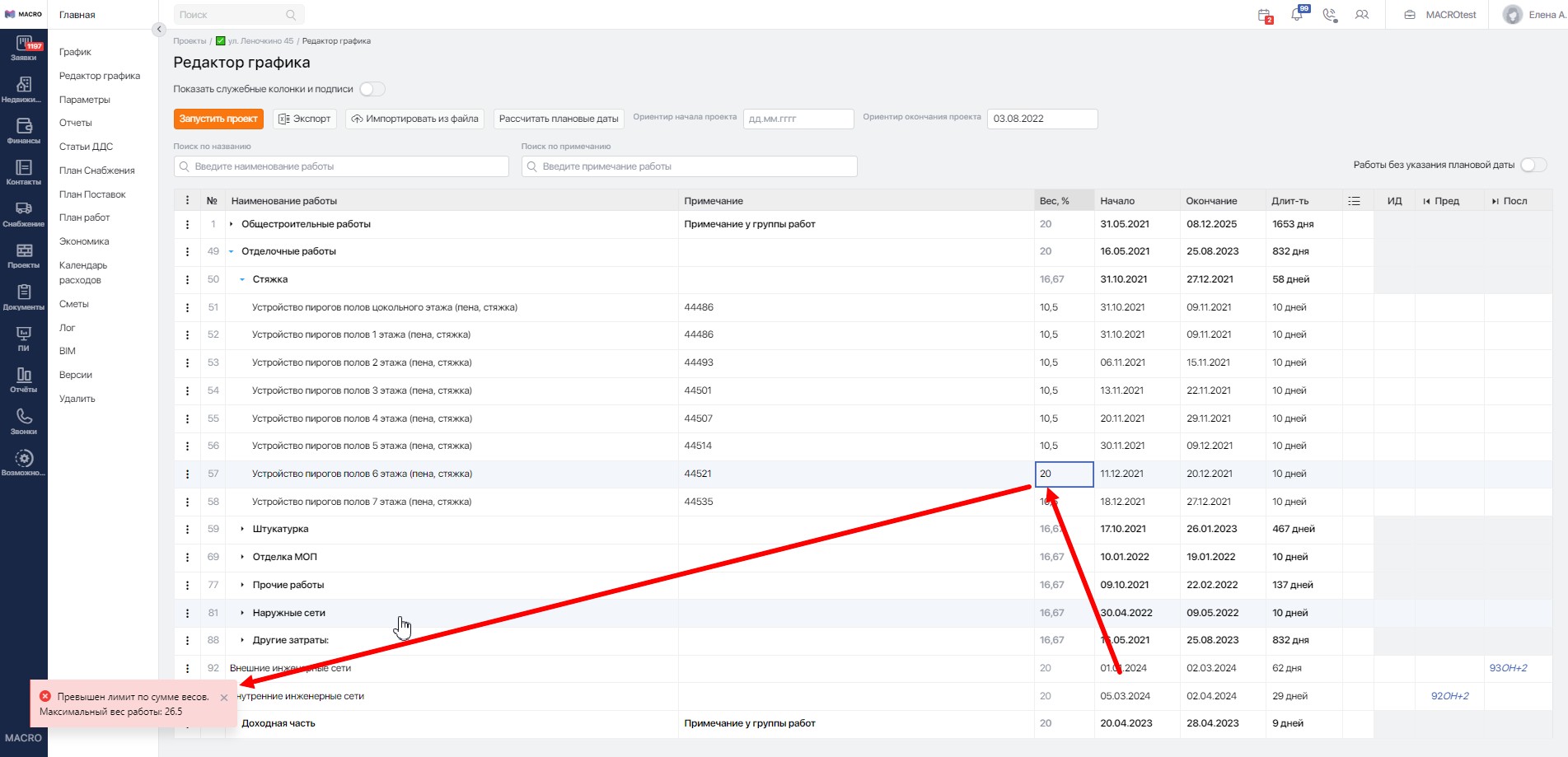

Если введённое значение превышает допустимый порог веса, система при сохранении выдаст ошибку о превышении лимита, и значение не будет применено.

Превышение лимита по сумме весов

Все значения весов работ/групп влияют на расчёт процента готовности как группы работ, так и всего проекта, значения которых мы видим в запущенном графике.

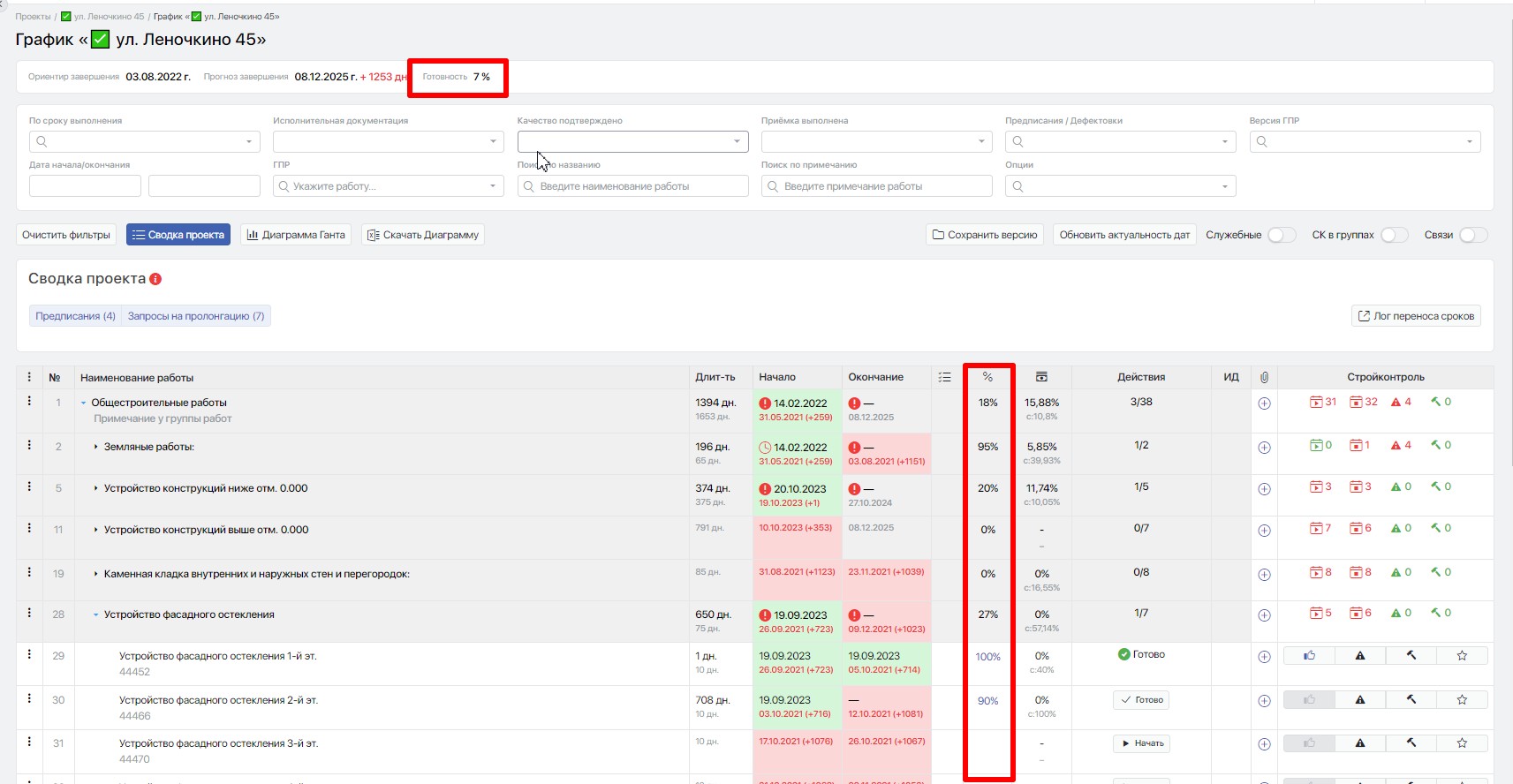

Отображение процентов готовности по проекту и п группам работ/работам

Процент готовности у группы работ рассчитывается по формуле:

(Процент готовности работы 1 в группе × вес работы 1 в группе) / 100 + (процент готовности работы 2 в группе × вес работы 2 в группе) / 100 + …

Т. е. мы берём процент готовности работы, умножаем его на вес и делим на 100, после чего суммируем полученные значения по всем работам в группе. Это и будет являться процентом готовности группы работ.

Процент готовности проекта считается по той же логике, путём суммирования процентов готовности по работам/группам верхнего уровня с учётом их веса.

Последнее обновление
