Выгрузка проекта из Excel
Last updated
Last updated
Ссылка на видео-инструкцию "Новый шаблон загрузки ГПР"
Шаблон Excel для заполнения можно получить, экспортировав в Excel любой ГПР из системы, либо запросить в чате техподдержки.
В запущенном графике (статус "В работе") Экспортировать шаблон ГПР могут сотрудники, назначенные ответственными за редактирование ГПР, вернув его на редактирование.
В графике, находящемся в статусе "Подготовка", скачать шаблон могут сотрудники с ролями:
Администратор
Руководитель проекта
Руководитель
Инженер ПТО
Снабженец

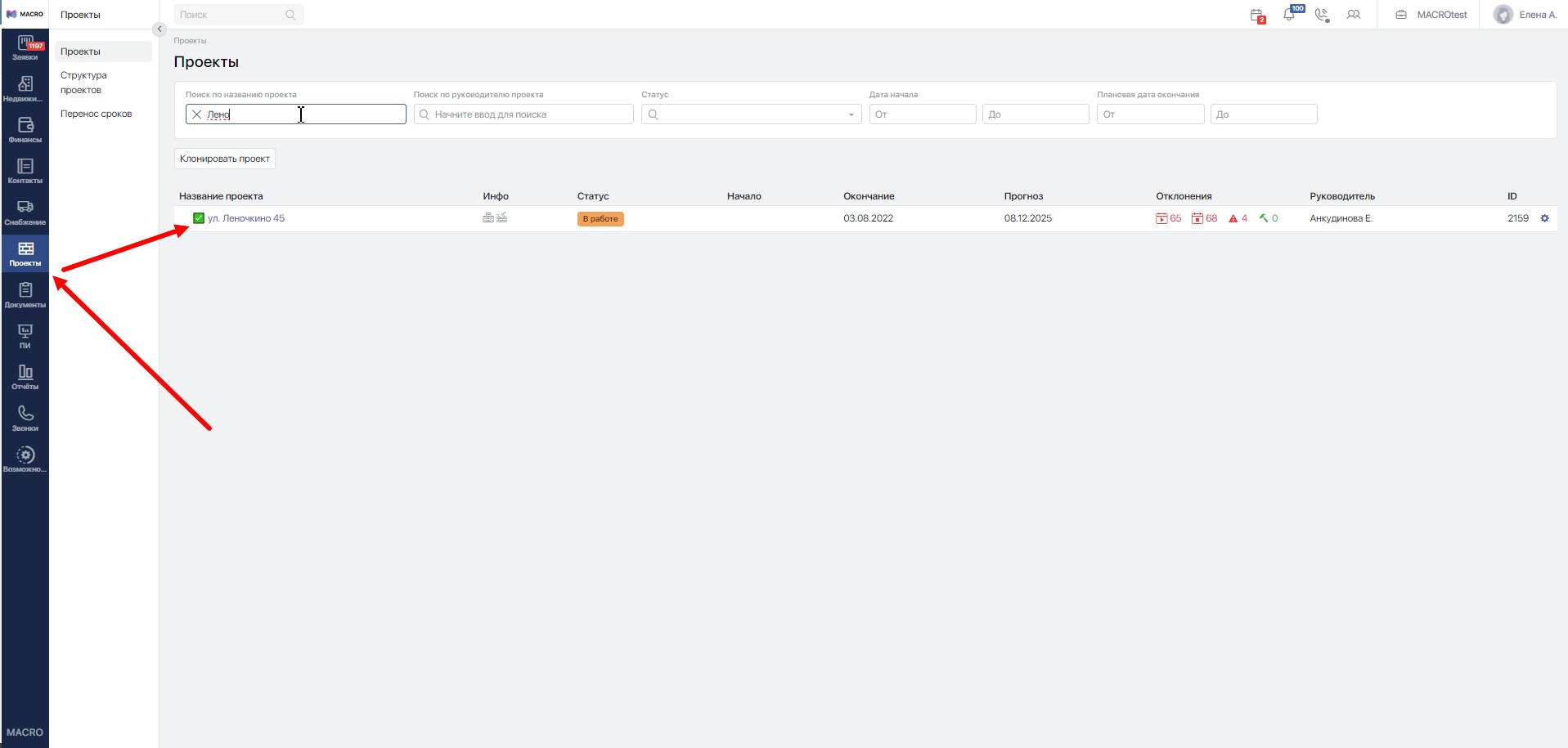

Зайдите в модуль Проекты и выберите проект, нажав на его название

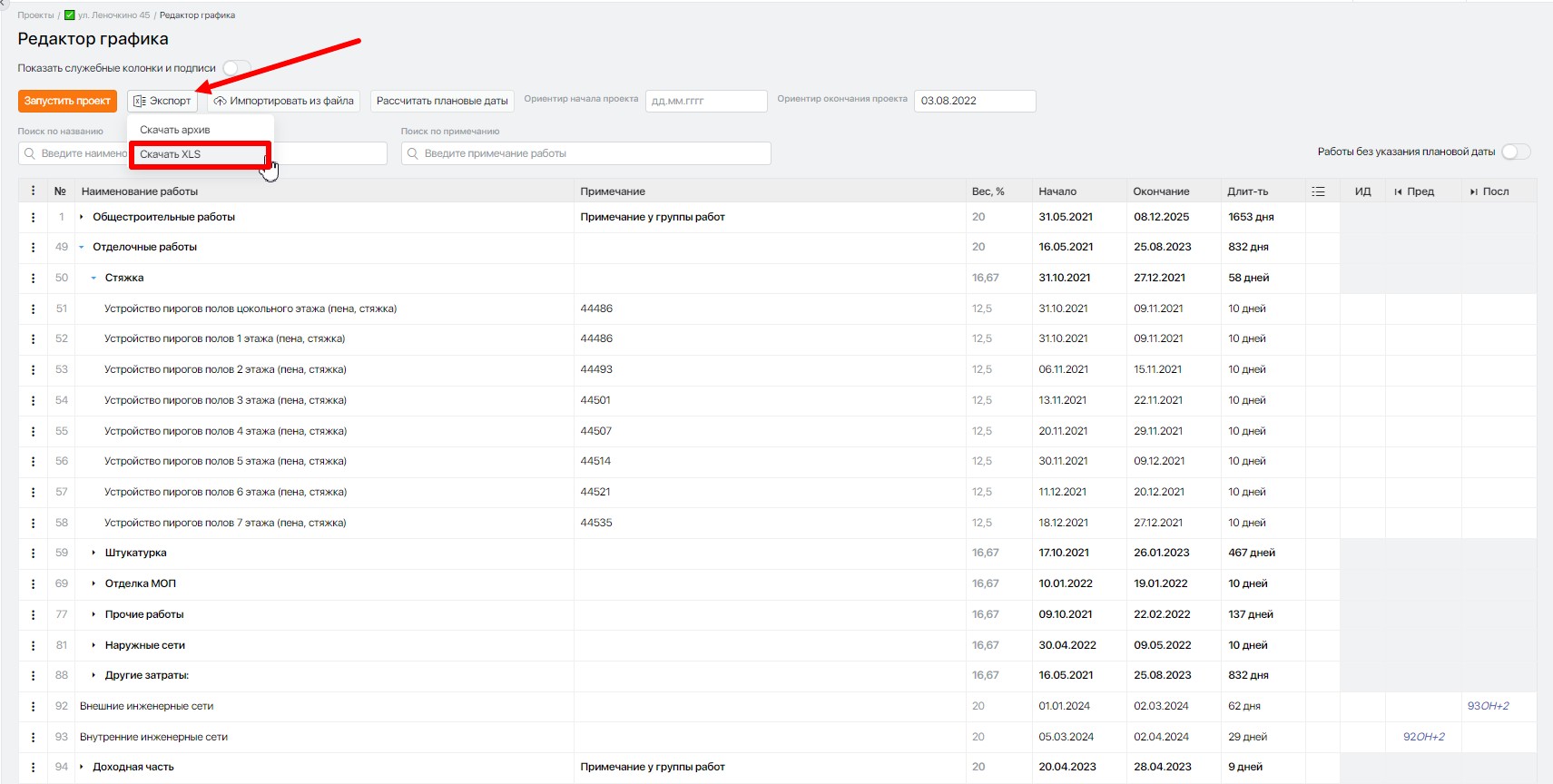

В Редакторе графика нажмите "Экспорт" и выберите "Скачать в XLS"
Заполните шаблон (пример заполненного шаблона):
Столбец 1 - сервисный, оставьте его пустым
Столбец 2 - обозначает вложенность групп и работ, например Х - группа, Х.А - подгруппа внутри группы Х, Х.А.1, Х.А.2 - работы в подгруппе Х.А
В конце нумерации не должно быть точек
Столбец 3 - наименование группы или работы. Если требуется указать код работы или группы - его необходимо проставить перед названием.
Столбец 4 - комментарий, который будет отображаться в примечаниях к работе
Столбец 5 - плановая дата начала работ, может указываться только для работ (для групп рассчитается автоматически)
Столбец 6 - фактическая дата начала работ, не заполняется на этапе подготовки графика
Столбец 7 - Дельта (начало), разница между плановой датой начала и фактической, считается в днях, не заполняется на этапе подготовки графика
Столбец 8 - плановая дата окончания работ, может указываться только для работ (для групп рассчитается автоматически)
Столбец 9 - фактическая дата окончания работ, не заполняется на этапе подготовки графика
Столбец 10 - Дельта (окончания), разница между плановой датой окончания и фактической, считается в днях, не заполняется на этапе подготовки графика
Столбец 11- длительность плановая, рассчитывается автоматически (между плановыми датами начала и окончания), не заполняется на этапе подготовки графика
Столбец 12 - длительность фактическая, не заполняется на этапе подготовки графика
Столбец 13 - дельта (длительности) - разница между плановой и фактической длительностью, не заполняется на этапе подготовки графика
Столбец 14 - прогресс выполнения работы, не заполняется на этапе подготовки графика
Столбец 15 - работы предшественники, не заполняется на этапе подготовки графика
Столбец 16 - работы последователи, не заполняется на этапе подготовки графика
Столбец 17 - номер строки в графике, не заполняется на этапе подготовки графика
Сохраните файл с шаблоном.

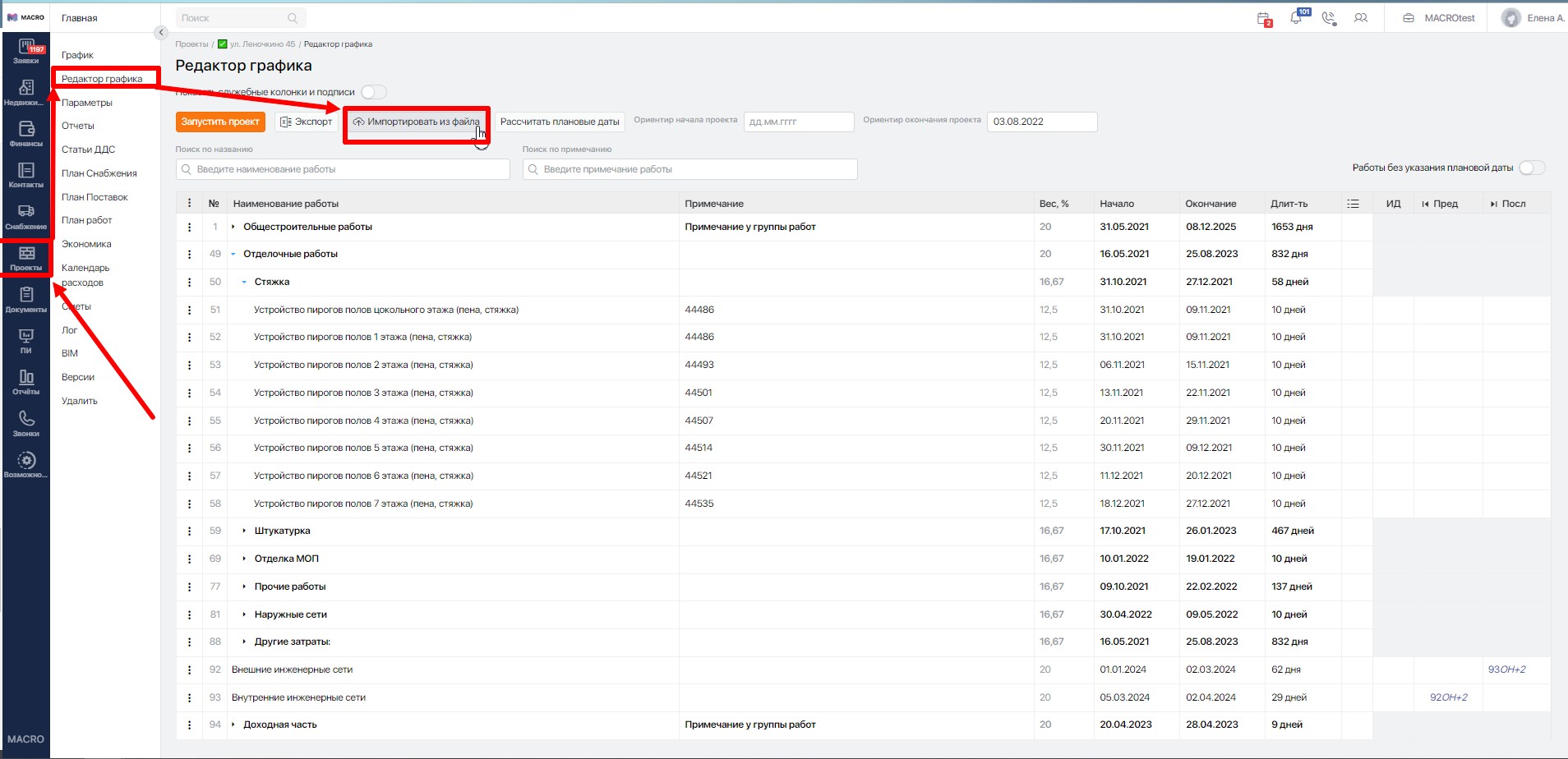

Откройте в MacroERP модуль "Проекты", выберите проект, в который нужно внести ГПР, слева раздел "Редактор графика", затем "Импортировать из файла"
Загрузите подготовленный шаблон Excel и выберите источник данных "MacroERP (xlsx)". Нажмите "Импортировать"
